福岡市東区Y邸 新築住宅 スキップフロア 木の家 工事過程
案1CG
案2CG
※イメージCGの為、お客様との打ち合わせにより、変更します。
●平成27年5月10日 ショールムにてお打合せ。
●平成27年7月27日 既存住宅解体開始。
● 8月4日 既存住宅解体完了。
● 8月5日 地縄張り。(お施主様に建物の配置をご確認いただきました。)
● 8月6日 地盤調査状況。
建物四隅と中央に試験杭を回転させながら貫入させて、
その回転数と沈下状況より地盤強度を判定します。
● 8月8日 地鎮祭。
建て替えを予定する当地(福岡市東区土井)の、
氏子区域になる、香椎宮をお迎えし、地鎮祭をおこないました。
ご家族3世代、ご出席いただきました。
本日も30°を超える暑さです。
● 8月19日 杭工事。
香椎周辺は、水位が高く、砕石杭による地盤改良が最適と判断しました。
その工事の様子です。
● 8月21日 杭工事(完了)
耐力計算を行い、砕石杭をバランスよく配置。
● 8月24日 基礎工事(根切り)
● 8月27日 基礎工事(防湿シートを基礎の下に敷き込み)
正確にトランシットで隣地との離れ、建物位置を測定し、
防水シート周囲のコンクリート(捨てコン)に、墨出します。
● 8月28日 基礎工事(鉄筋工事中)
● 8月29日 基礎工事(コンクリート打設工事中)
小型生コン車でも敷地内まで入れず、圧送してコンクリート打設しました。
● 9月14日 基礎工事(出来形確認)

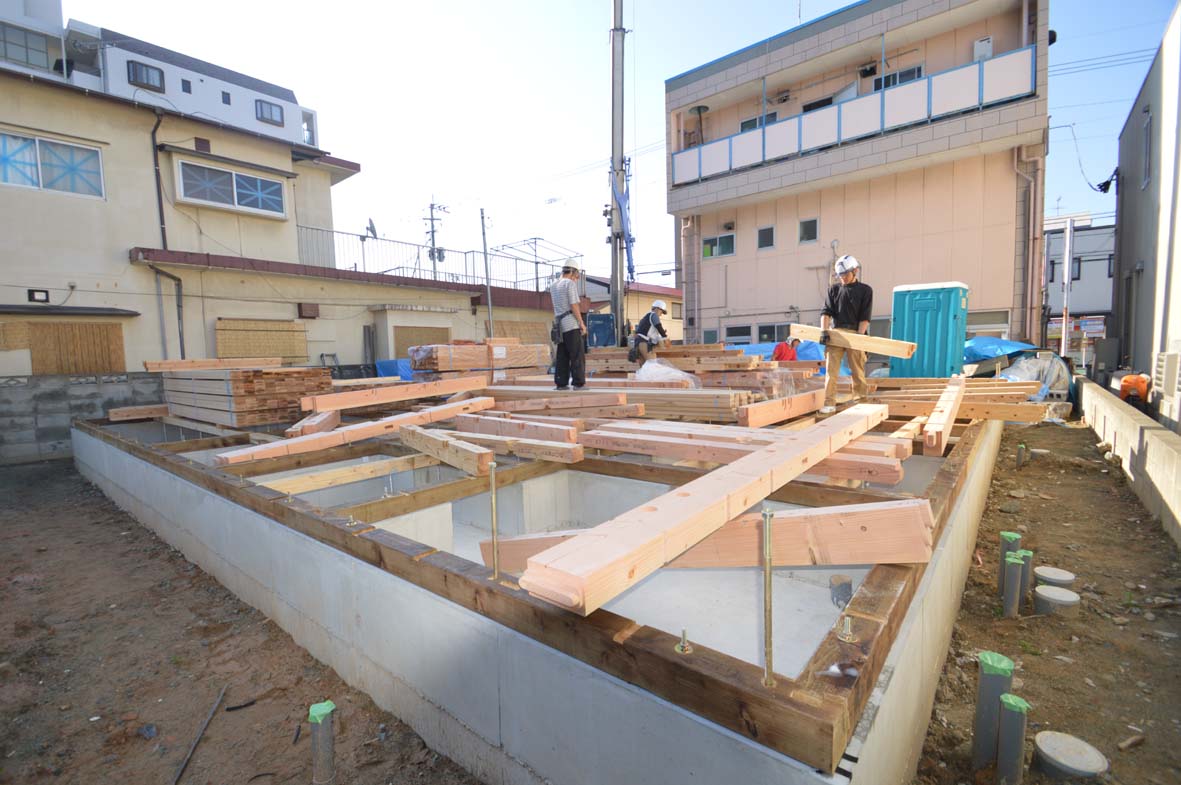

● 9月18日 基礎工事+大工工事開始 (土台敷き+玄関増CON)
● 9月20日 棟上げ第一日目 (8時・作業開始)
敷地が狭く、建築面積も広く、棟上げを2回に分ける事にしました。
ラフター クレーン車 13t がギリギリ入り、一安心でした。
ちなみに、こちらのお好み屋さんは17時~営業されており、
すごく感じの良いマスターです。
● 9月20日 棟上げ第一日目 (11時)
● 9月20日 棟上げ第一日目 (18時) 本日の作業は終了。
● 9月21日 仮設足場一期工事
敷地いっぱいの建築の為に、
明日の棟上2期工事におけるクレーン旋回範囲を考え、
足場の一部を後日架ける事にしました。
● 9月22日 棟上げ第二日目 (8時頃)
9/20に1階部分が終わり、本日9/22は、2階の柱、梁、小屋組み工事を行います。
2階の梁をクレーンで吊りながら取り付けています。
● 9月22日 棟上げ第二日目 (9時頃)
● 9月22日 棟上げ第二日目 (11時頃)
2階の梁、桁の取り付け完了。
● 9月22日 棟上げ第二日目 (11時30分頃)
宅内通路2.4M幅に13tクレーンを設置し、
施主所有の3階建てビルの上空を横断して、木材の荷揚げ中。
このような条件なので、普段経験する棟上げと比較して、
2日間にわたるクレーン作業、木材搬入スケジュール、
クレーン荷揚げスペースの理由での2期にわたる仮設足場計画、
よい経験をさせていただきました。
● 9月22日 棟上げ第二日目 (12時頃)
施主ご家族、大工さん、そろって昼食。
● 9月22日 棟上げ第二日目 (16時頃)
昨今、瓦の下の板材は、合板(ベニア)がほとんどですが、
清武建設は、本物の杉板にこだわっています。
● 9月22日 棟上げ第二日目 (17時頃)
無垢材の杉板の上にゴムアス(防水シート)を貼っています。
本日は、この作業をもって、終了です。
● 9月28日 軸組状況
● 9月28日 小屋組状況
● 10月5日 バルコニー防水工事中。(FRP下地工事)
● 10月17日 電気配線お打合せ。
コンセント、スイッチ、照明、の位置を、
お客様、電気工事職人、弊社スタッフにて確認しました。
● 10月17日 透湿防水シート貼り状況。
● 10月17日 瓦工事状況。
● 10月23日 天井下地工事中。
● 11月19日 大工さんとの棚等打ち合わせ。
大工工事が数日後に終了しますが、
大工さんと、コーディネーター(弊社女性建築士スタッフ)と、
棚等の位置を最終確認中です。
住まいの細やかな部分は、主婦であり、建築士である弊社スタッフの意見が、
デザイン性、機能性、たいへん貴重だと感じています。
● 11月26日 棚板塗装工事
収納棚板にクリヤラッカー塗装。弊社物件は棚板の量が、多く、
収納量が豊富。いつも同じ熟練の塗装職人さんにお願いしています。
● 平成28年2月1日 室内工事完了
タタミコーナー正面の中2階。
● 平成28年2月4日 器具説明(キッチン)
