宗像市 O邸 新築住宅 和モダン 障子からの柔らかい光
H21.7.10
宗像市O邸新築住宅その②を下記のページにて掲載開始しました。
その2
宗像市O邸新築住宅その①
福岡のオーダー注文住宅
(株)清武建設/清武一級建築士事務所
フリーダイヤル 0120-01-5040(火・水定休)
●平成21年3月24日大安 井戸掘削機械設置状況
(4/2頃井戸工事完成予定)
・建物の中心より、方位を甲の範囲で井戸を設置
・メンテナンスを考え、道路近くに設置
・隣地の既設井戸に支障がないように設置
●平成21年3月27日 杭工事状況
(セメントミルクを深さ6.7~8Mで39箇所に注入し地盤補強中。)
※地盤改良を行い、保険会社より地盤保証書が発行されます。

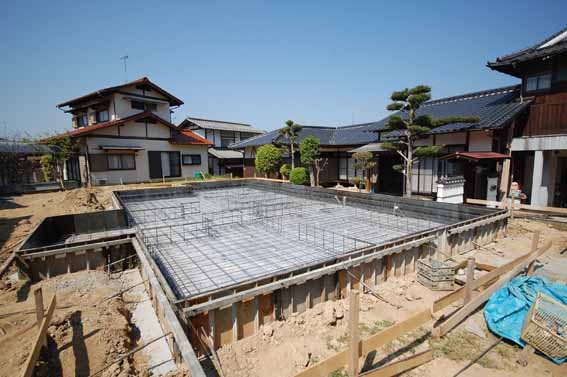

●平成21年4月11日 基礎配筋状況
(日本住宅保証検査機構の配筋検査合格の報告書が発行されます。)
●平成21年4月23日 基礎完了状況
(4/14立ち上がり部分のコンクリートを打設し、充分に養生。)
●平成21年4月23日 井戸工事完了状況
(一本目の井戸は水量が不足し、二本目の井戸は大丈夫か大変心配でしたが、4/22二本目の井戸掘削を北側角より3Mの位置にて完了し、2軒分を賄える豊富な水量を確保できました。)
●平成21年5月15日 金物取り付け完了
県管轄の宗像土木事務所及びJIOの構造検査を行い合格しました。
建物が構造的に大丈夫か検査し、合格しました。
●平成21年5月15日 金物取り付け状況
県管轄の宗像土木事務所及びJIOの構造検査で金物が正しく取り付けられており、合格しました。
●平成21年5月22日 外部状況
壁内結露を防ぐ為、水蒸気は放出するが、雨水は浸入しないシートを外壁仕上げ材の下に貼ります。
●平成21年5月22日 2階室内状況
2階の木構造、木下地部分は、ほぼ完成しました。
床部分は合板が見えますが、この上に桜のムク床材を貼ります。
●平成21年5月22日 1階室内状況
ここは1階和室の床の間辺りになります。
●平成21年6月6日 外部状況
梅雨に入る前に、トイの取り付けと塗装を残し、外装板取り付け工事は完了し、雨風の心配はありません。
※広角レンズ撮影の為、垂直方向の傾きがあります。
●平成21年6月12日 1階室内状況
階段部分を撮影。屋外に面する部分には、断熱材(白の表面に緑で印字されたもの)を入れます。
桜のムク床材貼り完了後、キズが入らないように養生ボードを敷いています。
●平成21年6月12日 2階室内状況

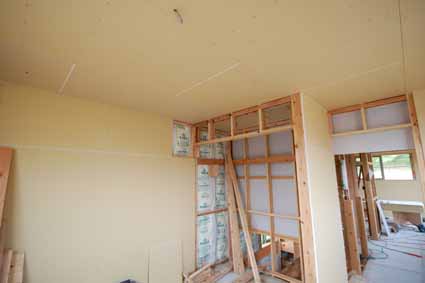

黄色いパネルは、石膏ボードで、火災に強い素材です。この上に壁紙を貼る事になります。
●平成21年6月20日 2階室内状況
黄色いパネルは、石膏ボードで、火災に強い素材です。この上に壁紙を貼る事になります。
※広角レンズでの撮影の為に傾いて見えます。
●平成21年6月20日 2階室内状況
・黄色いパネルの石膏ボードを一部貼っていない所には、エアコン取り付け時に固定しやすいように構造用合板を貼ります。(未工事)
・緑色の文字が印刷された白いビニール表面が見えていますが、こちらは断熱材になります。(すべての種類の断熱材に弊社は対応しています。)
・窓ガラス越にはバルコニーが見えています。
●平成21年6月20日 1階室内状況
キッチンカウンターの製作中です。
●平成21年6月21日 外部状況
※広角レンズでの撮影の為に傾いて見えます。
●平成21年7月2日 1階LDK状況
2枚引き込みの内障子があり、梁あらわしになります。
●平成21年7月2日 1階和室状況
全ての窓がフルオープンになる引き込みの内障子が付きます。
大工工事完成前で道具や残材で現場内は雑然としていますが、一つ一つ丁寧につくっています。
